Bonne nouvelle, je viens de recevoir ce soir les plans en prévision de notre réunion d'aménagement en Allemagne. Pile poil 2 jours ouvrable avant.
Va falloir étudier tout ça.

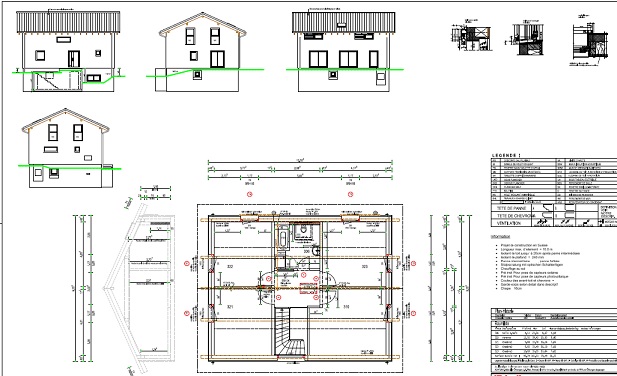

Le planning prévisionnel est... long
fin mai: signature protocole Weberhaus
+ 12 semaines = coulage radier / montage du sous-sol (Fin août)
+ 12 semaines = montage maison (Fin novembre)
+ 4 à 6 semaines = réception maison avec remise des clés (mi-janvier 2014)
Ensuite je dois encore faire les finitions intérieurs (Sdb, sols, cuisine) donc environ 2 mois... Cela m'amène dans 11 mois !
D'ici là, il me faut courir pour obtenir une offre de crédit de construction chez BCF, Crédit Suisse, UBS ou Raiffeisen, courir faire un verbal de division chez le géomètre, et voilà.
